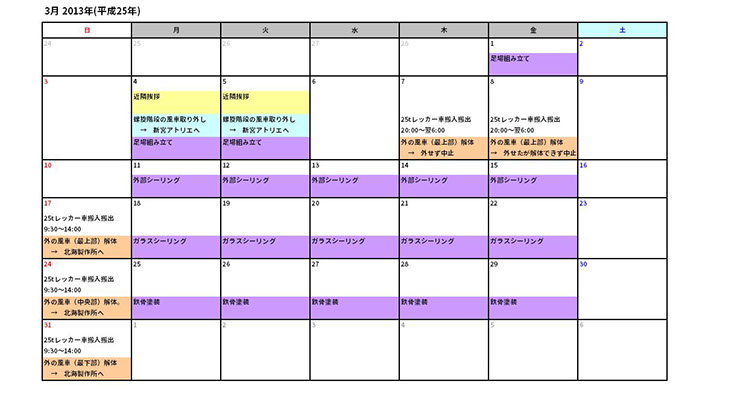

工程表

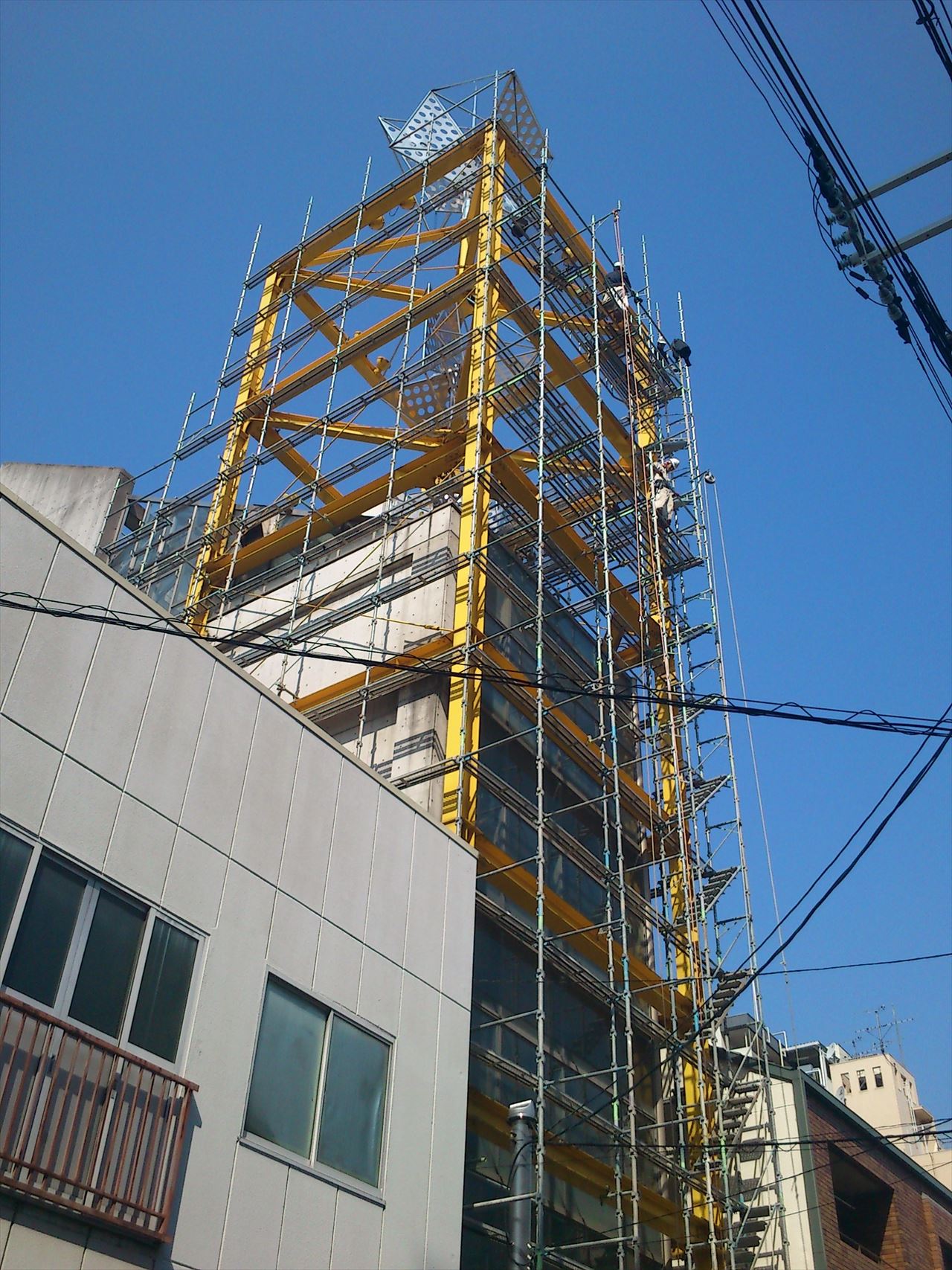

2013.3.1~3.5
足場組み立て
螺旋階段の彫刻作品解体
新宮アトリエへ移送

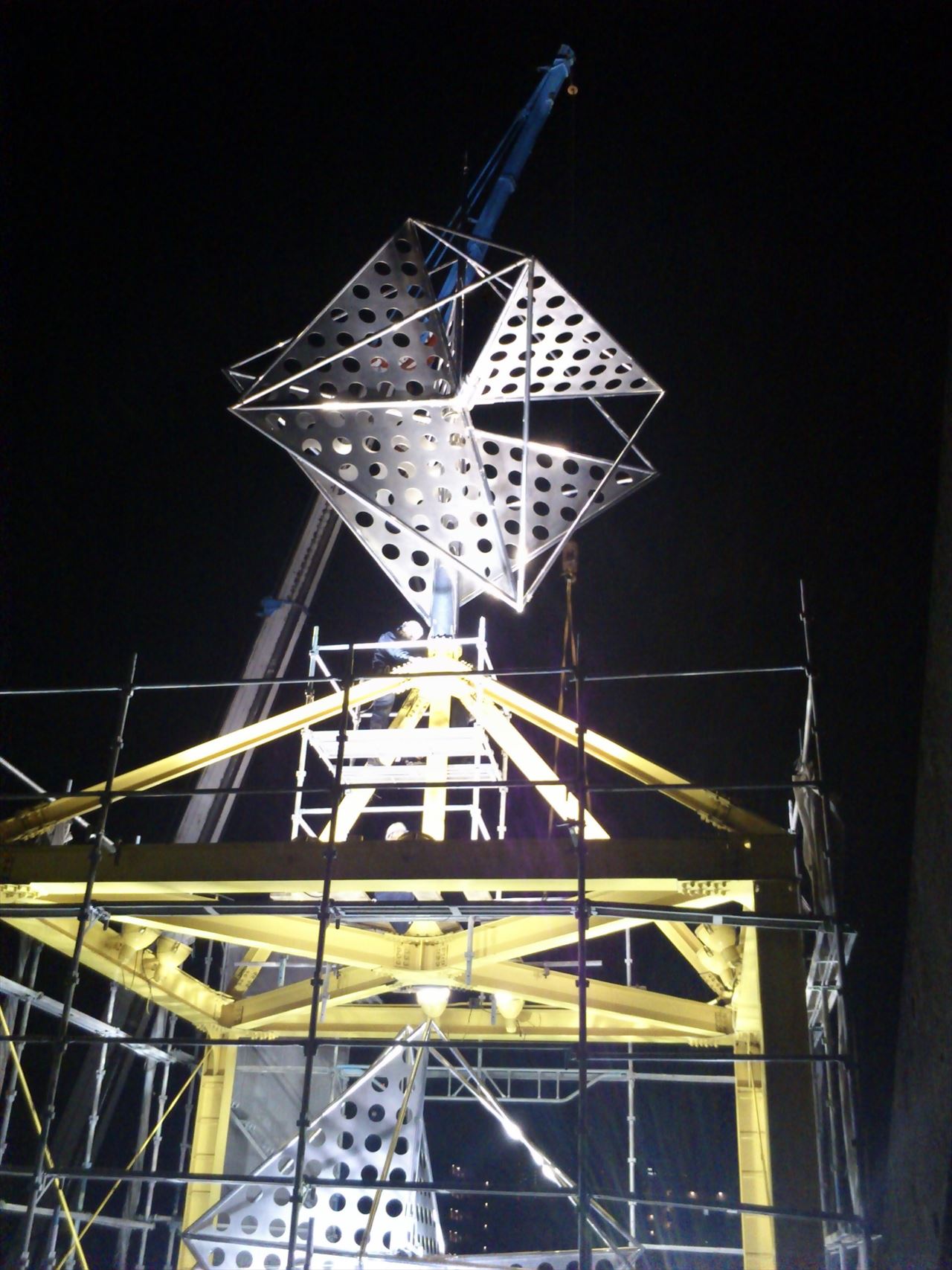

2013.3.7
頂上彫刻、解体
難航し、外せず
翌日に持ち越しとなる

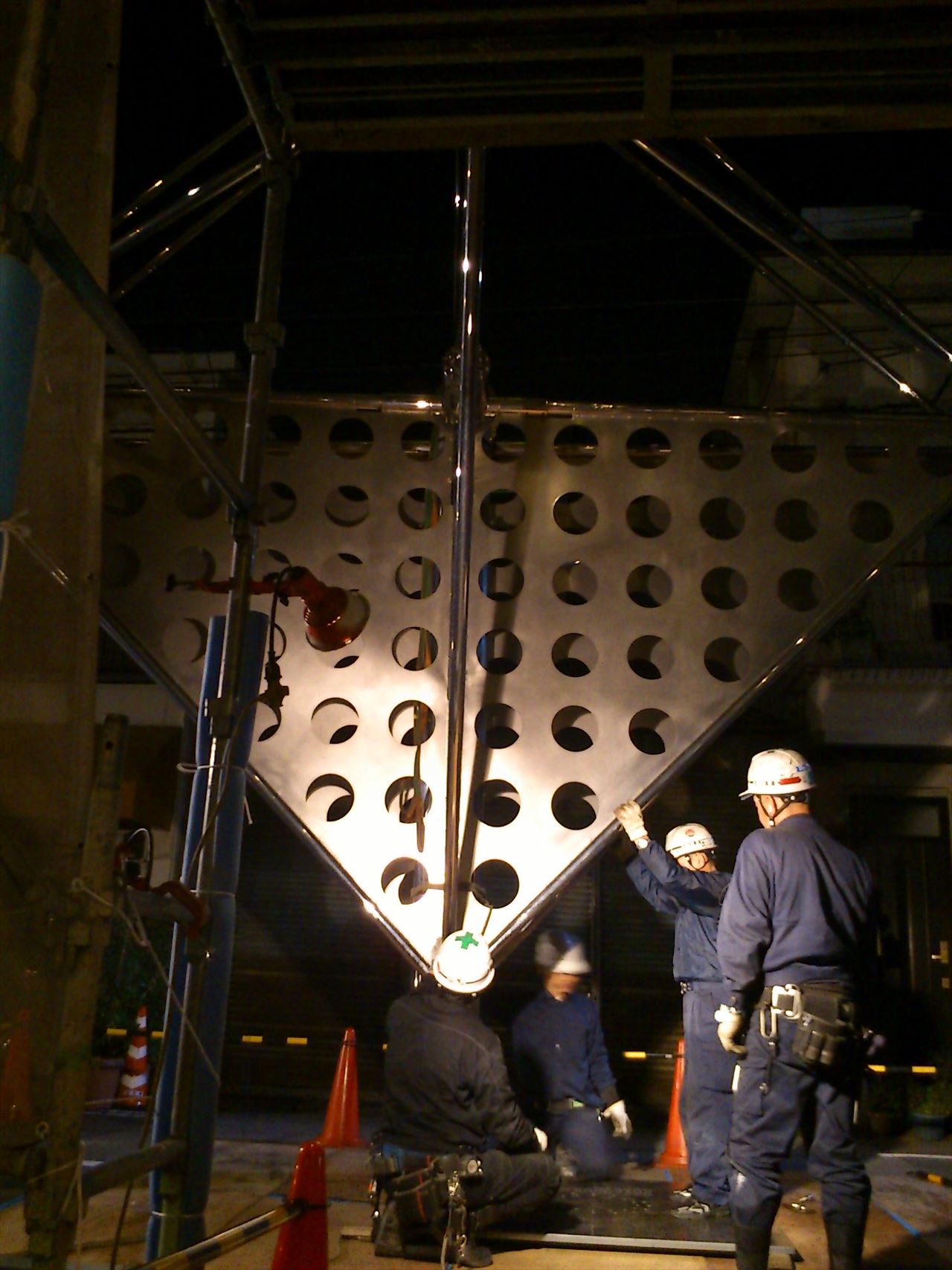

2013.3.8
頂上彫刻、解体2日目
頂上より外せるも解体難航
一旦戻し作戦会議期間に入る

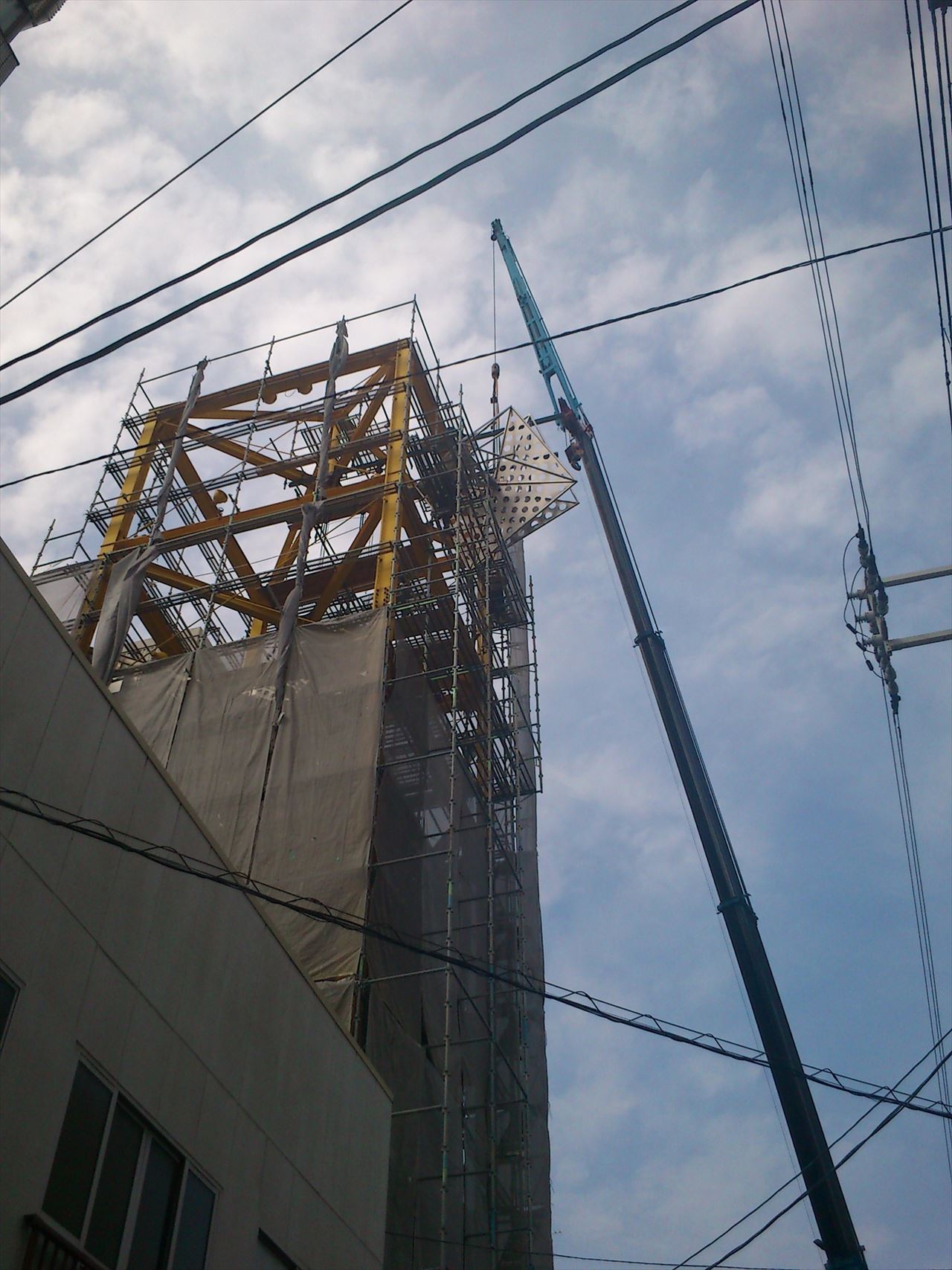

2013.3.24
屋外彫刻、中央部解体
鉄骨がある為、上部ではなく
ビル前面から抜き取る

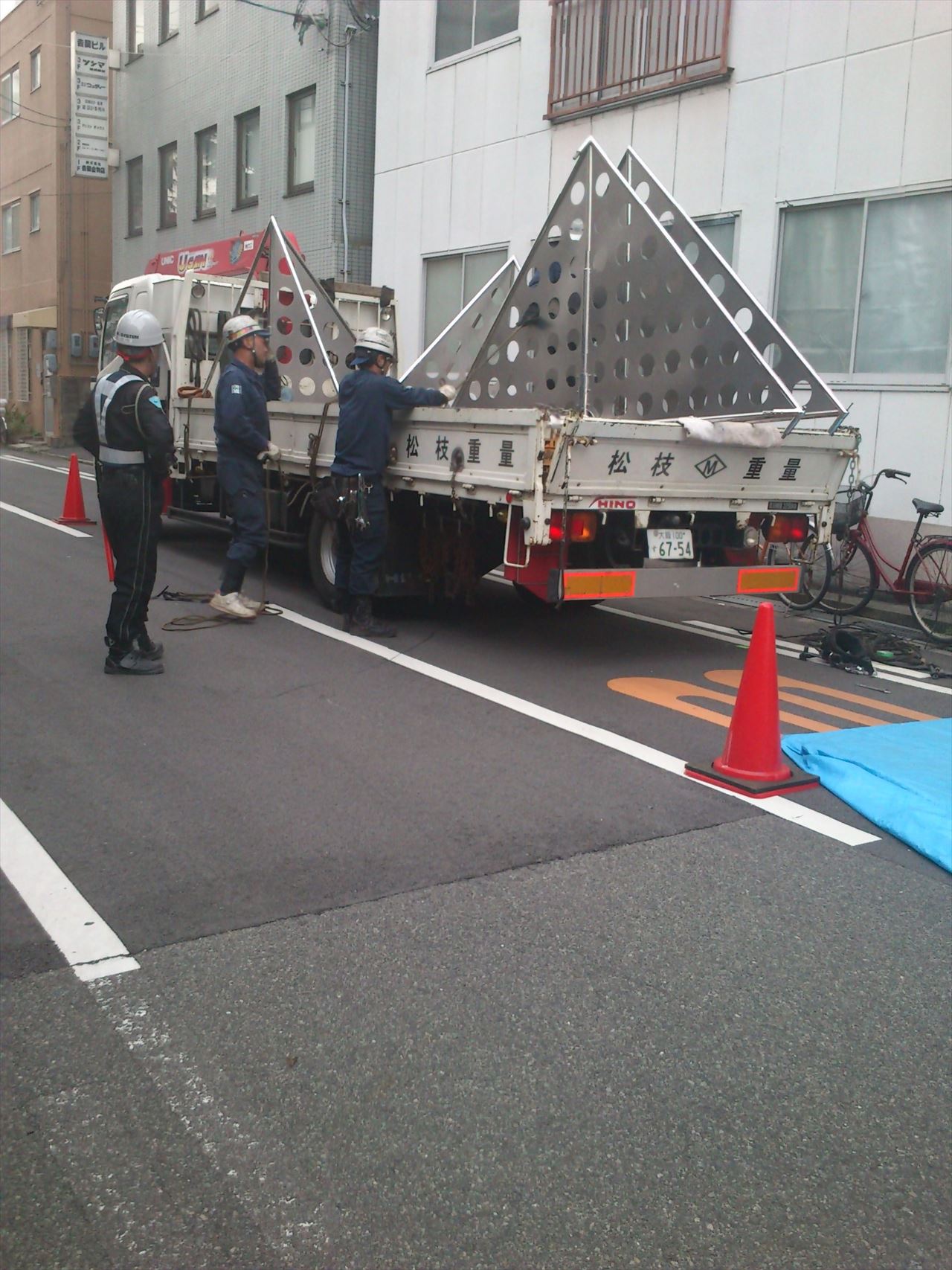

2013.3.31
屋外彫刻、下部解体
中央部と同様
ビル前面から抜き取る

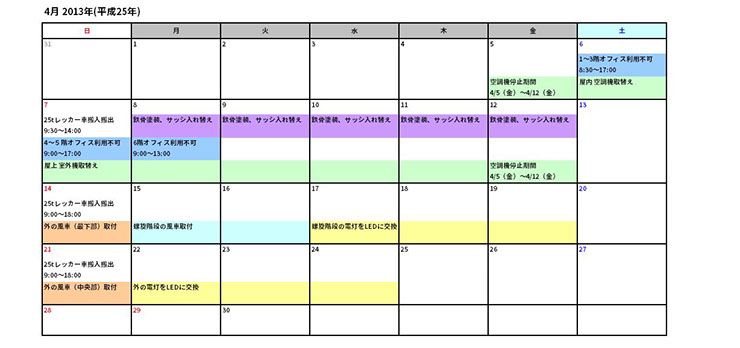

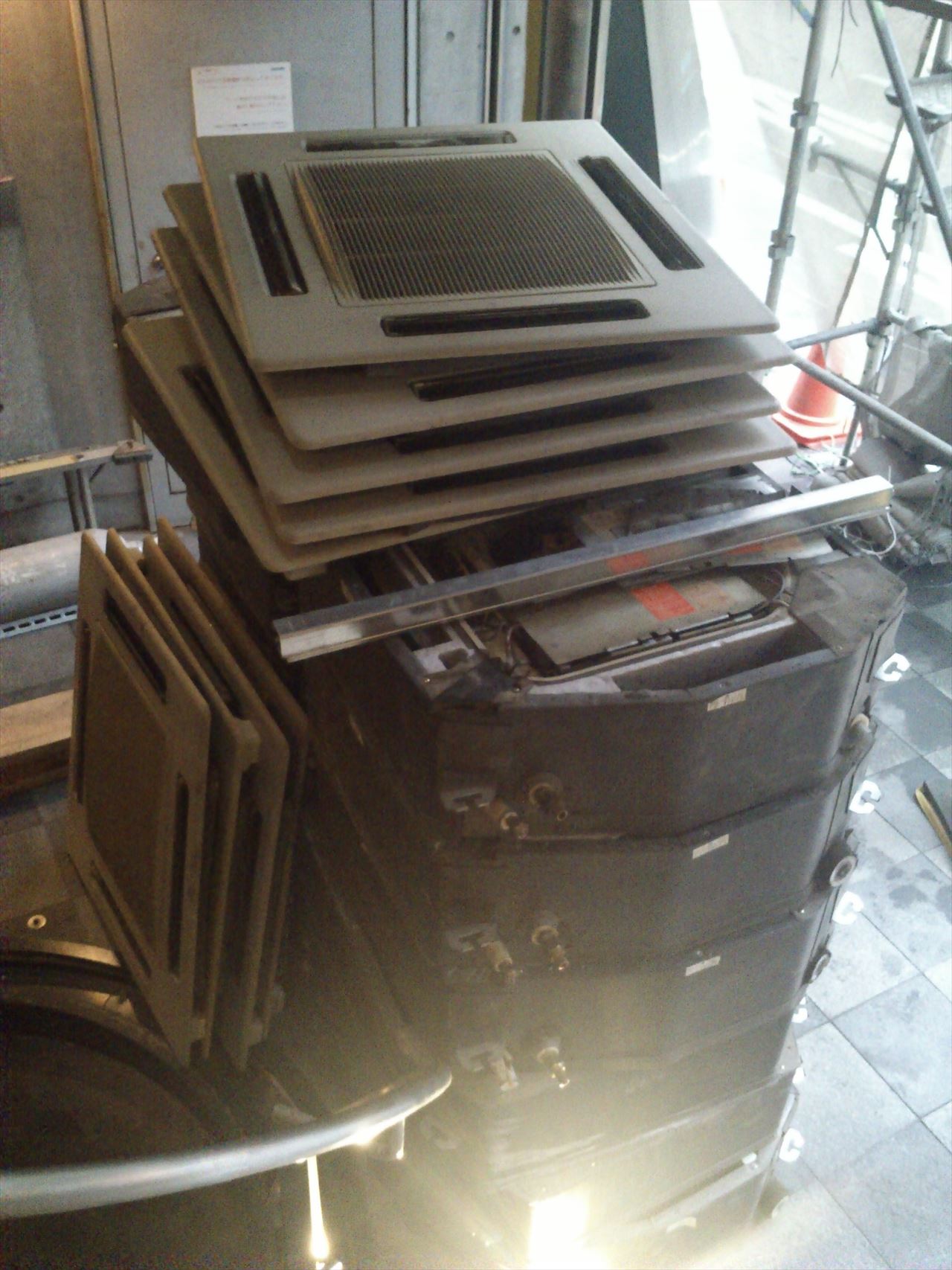

2013.4.6
屋内 空調機 取替え
1階から6階まで
1日で外し、取り付ける

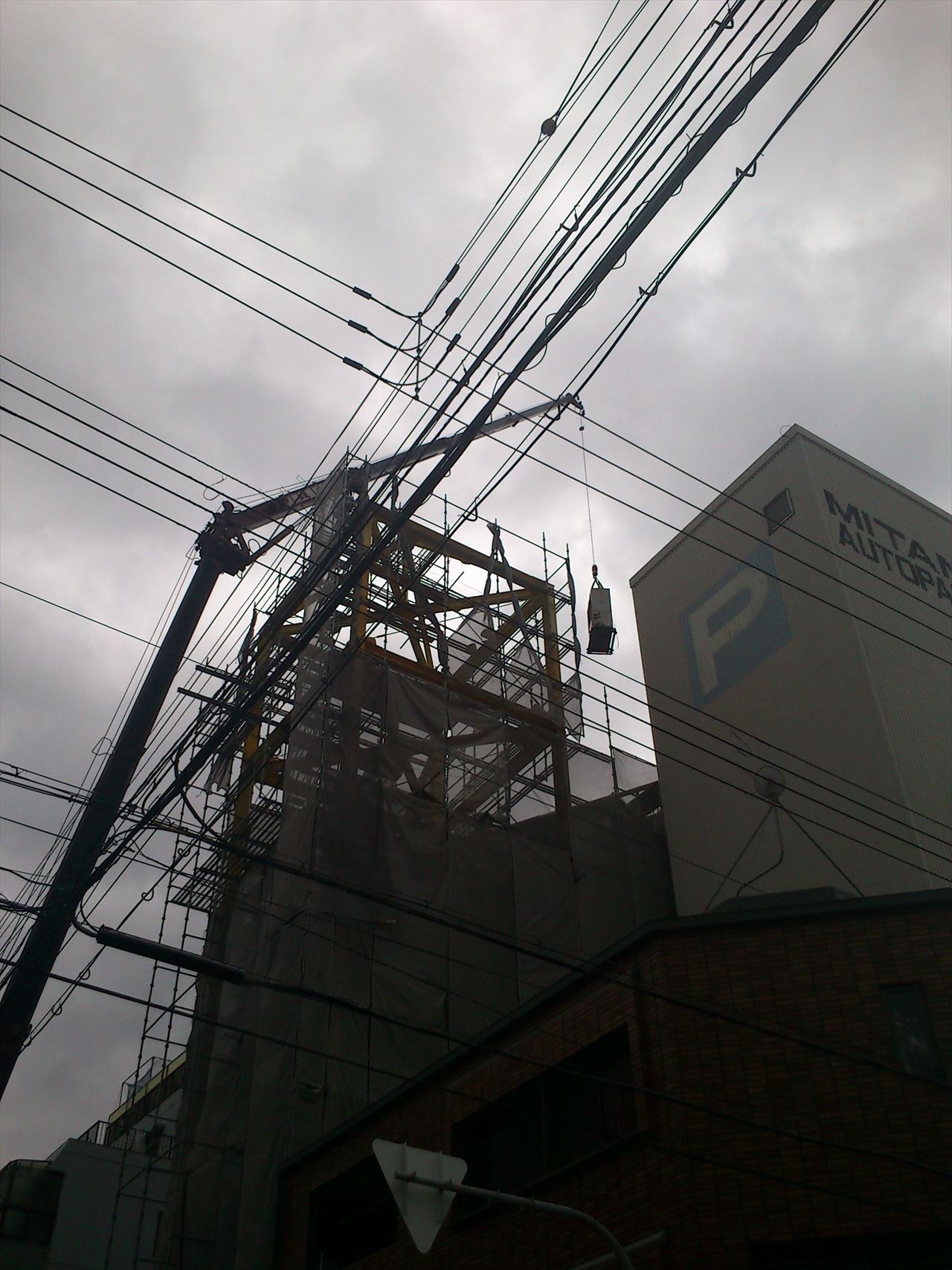

2013.4.7
屋外 室外機 取替え
鉄骨を避けて
上から取り替える
2013.4.15
屋内彫刻、メンテナンス完了
1ヶ月ぶりに螺旋階段で
彫刻が動く

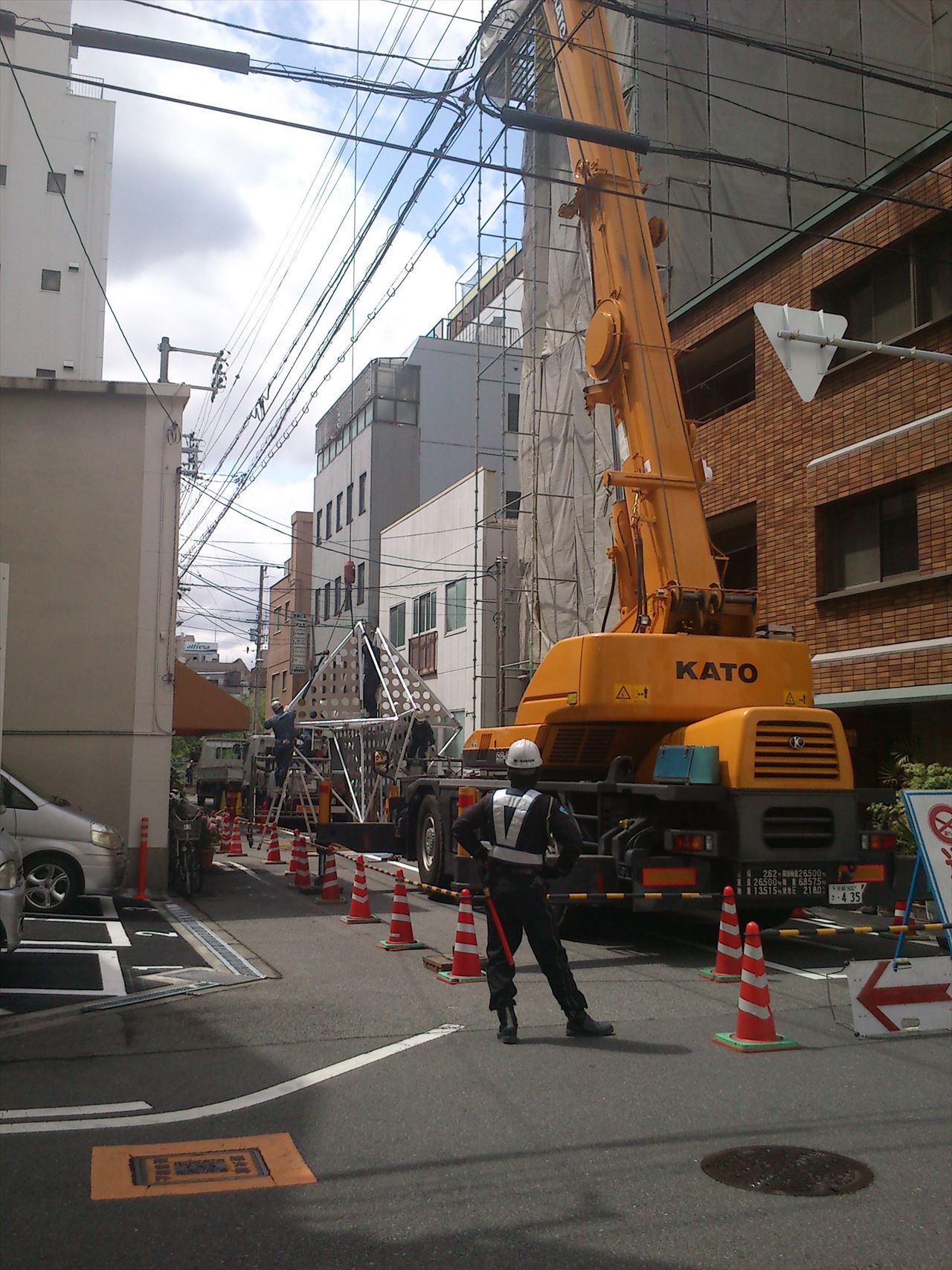

2013.4.21
屋外彫刻、中央部
メンテナンス完了
取り付ける

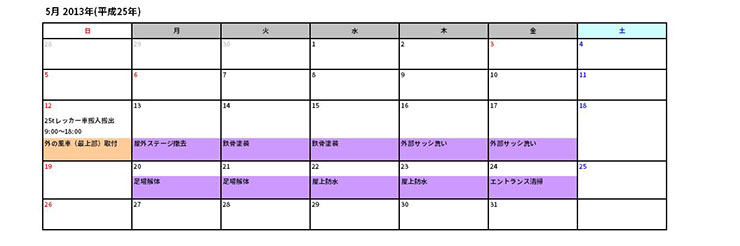

2013.5.12
頂上彫刻、メンテナンス完了
取り付け完了
動く彫刻、全てリフレッシュ
現場総指揮:小林小次郎
(「風の万華鏡」竣工時のエー・アイ・エム技術者)
現場管理監督:松枝重量
彫刻(屋内):新宮アトリエ
彫刻(屋外):新宮アトリエ、北海製作所
総監督:新宮晋
施主:稲田紀男
写真を
見る
写真を
見る
写真を
見る
写真を
見る
写真を
見る
写真を
見る
写真を
見る
写真を
見る
写真を
見る
写真を
見る

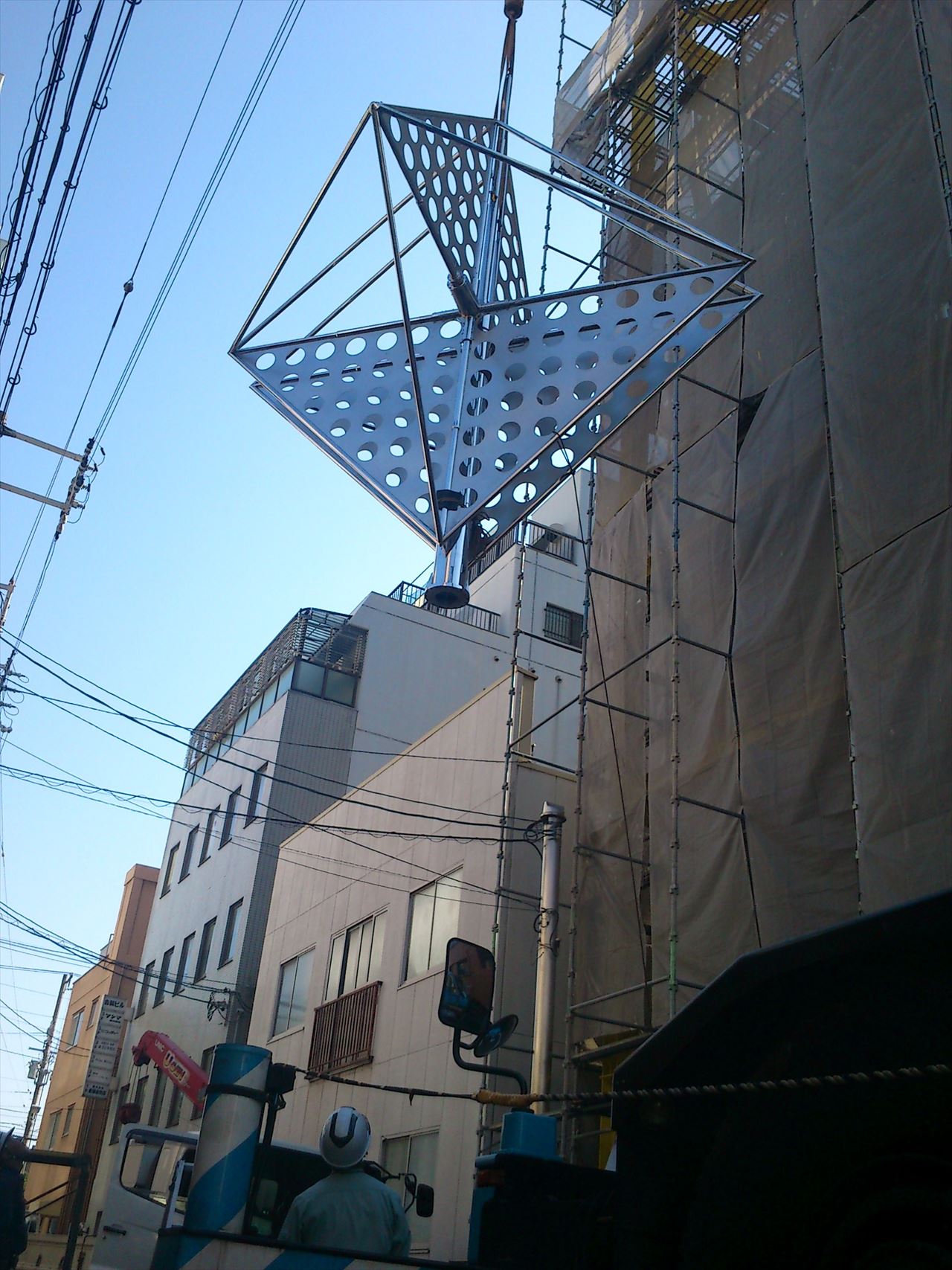

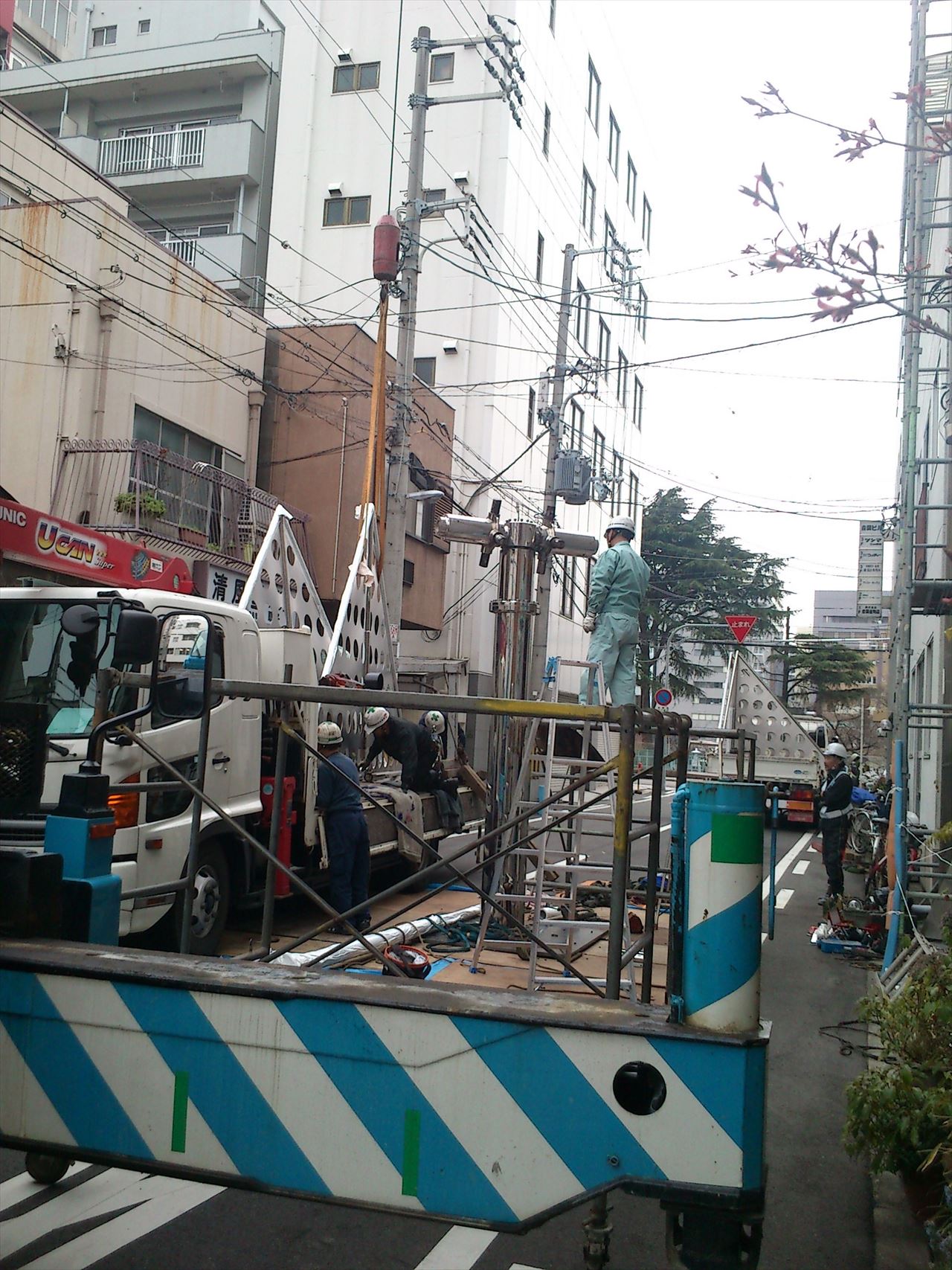

2013.3.17
頂上彫刻、解体
無事解体完了
北海製作所へ移送
写真を
見る

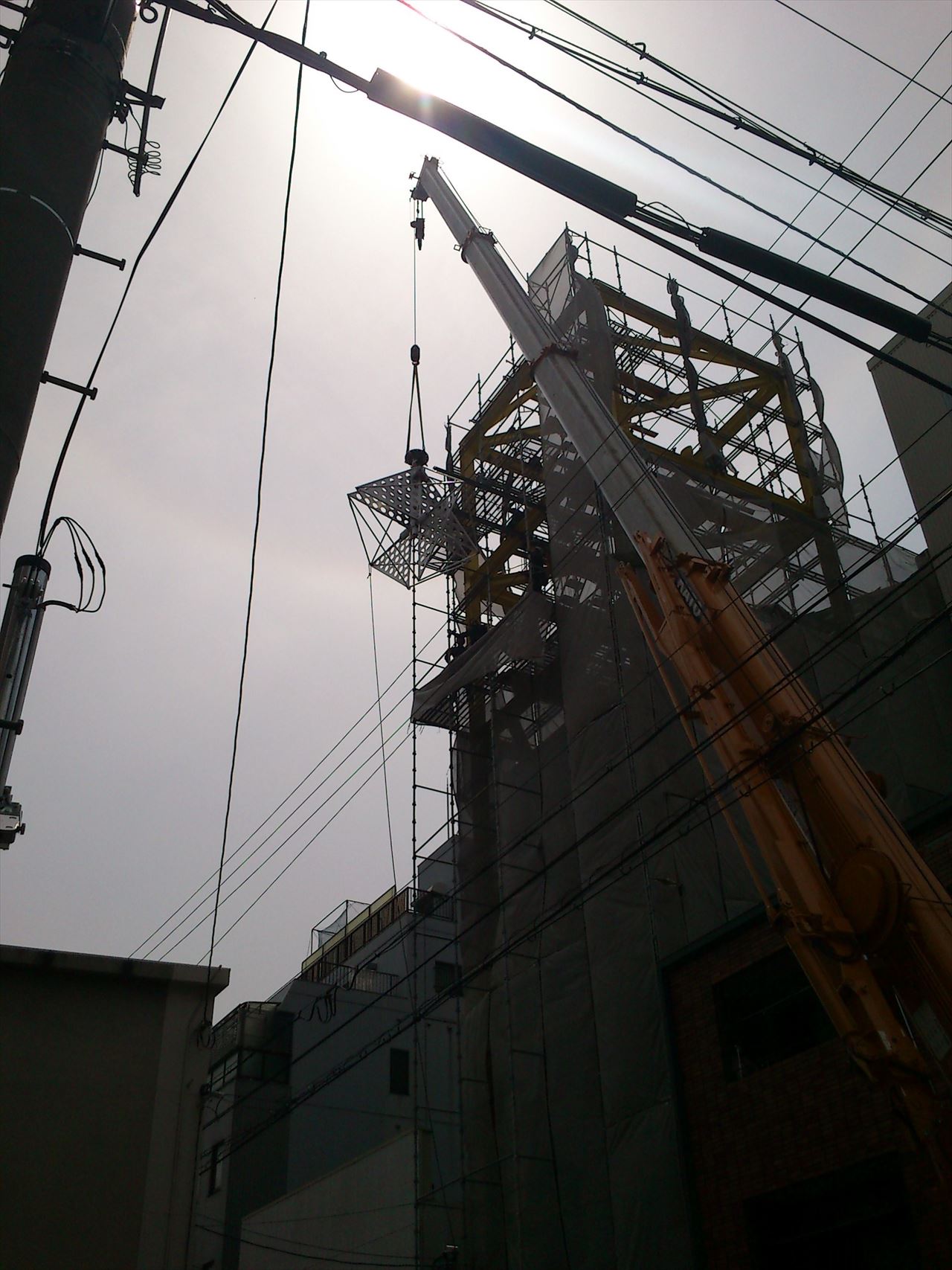

2013.4.14
屋外彫刻、メンテナンス完了
下部からまず取付ける
写真を
見る
